成都远度科技有限公司欢迎您!    售前咨询:028-87373339
    避雷针安装工程施工方案
    http://yondu.cn   2021年9月14日

    避雷针安装工程施工方案,包括避雷针安装工程施工准备,避雷针安装工程操作程序方案,避雷针安装工程标准,避雷针安装工程施工注意事项等。

    避雷针安装工程施工方案


    一、施工准备

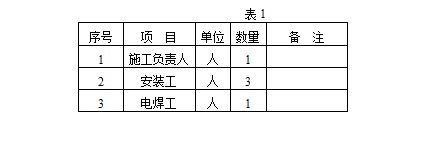

    1、 劳动组织

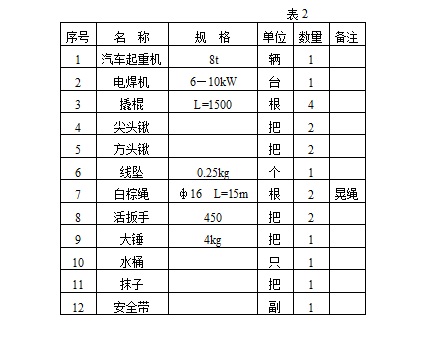

    2、 工机具
    3、 材料
    避雷针安装工程施工方案
    避雷针安装工程施工方案




    避雷针安装工程施工方案



    二、操作程序

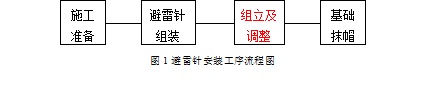

    1、 工序流程图
    2、 操作要领
    (1)准备工作
    ①核实避雷针高度及分段钢筋架之间的对应安装位置。
    ②平整场地,把枕木均匀地摆到避雷针组装地点。避雷针每段钢筋架下设两个支点,并大致找平。
    ③核实预埋螺栓与避雷针底座螺孔尺寸,允许误差为±2mm。检查预埋螺栓露出基础面高度是否符合规定。
    (2)避雷针组装
    ①把避雷针各段钢筋架顺序摆到枕木上,使三根主筋相互对准。
    ②调整三根主筋使之分别在三条直线上。此项工作要反复进行,直到调直为止。
    ③在避雷针钢筋架每条主筋之间的连接处对称放置2根连接圆钢(加强筋),连接圆钢规格应与下段钢筋架主筋一致,具体选用见表4。
    ④焊接避雷针钢筋架之间的连接圆钢。除去焊渣,刷涂防锈漆和调和漆各两道。
    (3)组立及调整
    ①在避雷针根部用铁线绑扎1~2根枕木,作为配重,以减小避雷针起吊时的倾斜度。
    ②在避雷针绑扎吊绳的钢结构部位绑扎2~3根杉木杆。
    ③在避雷针的适当位置栓绑吊绳和晃绳,尔后进行起吊、就位。
    ④避雷针就位后应及时拧紧底座螺栓,然后摘掉吊钩,拆除吊绳、晃绳、杉木杆和枕木。
    ⑤用线坠分别对避雷针三个棱边进行垂直度检查。如不垂直可在避雷针底座与基础面之间加入垫铁进行调整。
    ⑥紧固避雷针底座连接螺栓并施加防松措施。
    (4)基础抹帽
    1)检查接地线及投光灯电缆保护管是否按施工图要求敷设并焊接可靠。
    2)清理避雷针基础面及底座上的杂物,并用水冲洗干净。
    3)用150#混凝土抹帽,顶部呈球面状,球面最高点至基础面高度为200mm,以能覆盖基础螺栓为宜,并要求光滑、易散水。
    4)覆盖草袋,浇水进行养护。
    5)填写安装技术记录。
    避雷针安装工程施工方案
    避雷针安装工程施工方案



    三、标 准
    1.避雷针的规格、型号、高度、安装位置应符合设计要求。
    2.避雷针连接处焊接的连接圆钢规格应符合要求。焊缝应平整,不应有裂缝、夹渣、气孔等缺陷,焊接加强筋应符合钢筋搭接规定;采用法兰螺栓进行连接的避雷针,法兰螺栓连接处应焊接跨接接地线。
    3.避雷针各部金属表面防腐层应完整。
    4.避雷针应安装牢固,整体垂直,倾斜度不应大于整体高度的3‰。



    四、注意事项
    1.起吊时要进行试吊,确认可靠后再继续起吊。
    2.起吊过程中严禁工作人员在避雷针及起重臂下站立或停留。
    (阅读次数:1260次)  【  】 【关闭窗口】
    联系我们
    地址:四川省成都市二环路西一段金沙时代广场B座-513号
    售前咨询:028-87373339
    客服邮箱:KF@yondu.cn
    扫一扫,获取报价
    Copyright(c) 远度科技有限公司 2005- . Yondu All rights reserved   ICP备:蜀05031556号,电话:028-87373339 传真 028-66311132
